QC検定 実践編

【QC検定1級】初期流動管理|量産立ち上げ時の品質を安定させる方法

😣 こんな悩みはありませんか?
  • 「初期流動管理」って具体的に何をするの?
  • なぜ量産の最初だけ特別な管理が必要なの?
  • いつ「通常管理」に移行していいのか判断できない
  • 初期不良を防ぐために何をチェックすればいい?
✅ この記事でわかること
  • 初期流動管理の目的と「なぜ最初が危ないのか」
  • 管理強化の具体的な方法(検査頻度・4M監視など)
  • 通常管理への移行判定基準の決め方
  • 初期流動管理の期間と終了条件

新しいラーメン屋さんがオープンしたとき、最初の1週間って味がブレたり、提供が遅かったりしませんか?

それは、店員さんがまだ作業に慣れていなかったり、材料の仕入れ量が読めなかったり、オペレーションが確立されていないから。でも、1ヶ月もすれば安定しますよね。

工場の量産立ち上げも、まったく同じなんです。

新製品の生産を始めたばかりの時期は、作業者も機械も「初めて」のことだらけ。だから不良品が出やすい。この「危ない時期」を乗り越えるための特別な管理——それが「初期流動管理」です。

💡 初期流動管理とは?(ひとことで言うと)

「量産を始めたばかりの不安定な時期に、
いつもより厳しくチェックして、不良品を市場に出さないようにする活動」

この記事では、初期流動管理の目的・具体的な方法・終了のタイミングを、イメージしやすい例えを交えて解説します。

📘 関連記事
品質保証の全体像を先に押さえておくと理解が深まります。

【QC検定1級】品質保証のプロセスと保証の網(QAネットワーク) →

なぜ「最初」が危ないのか?|初期流動管理が必要な理由

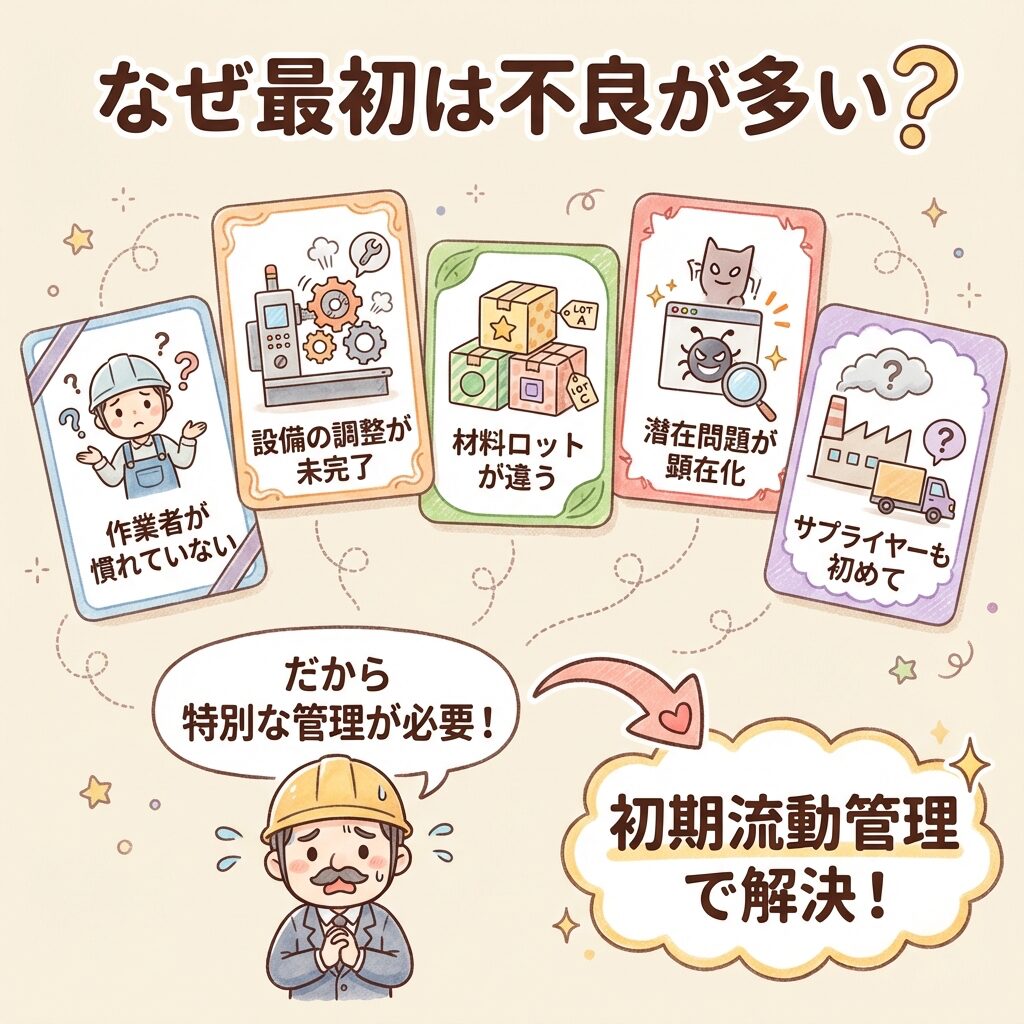

「量産を始めたばかりの時期に不良が多い」——これは統計的にも証明されている事実です。

でも、なぜ最初だけ不良が多いのでしょうか?5つの理由を見てみましょう。

理由①|作業者がまだ慣れていない

新しい製品を作るには、新しい作業手順を覚える必要があります。

どんなにマニュアルを読み込んでも、実際に手を動かすのは「初めて」。慣れるまでには時間がかかります。車の運転も、免許取り立ての頃は緊張しましたよね?それと同じです。

理由②|設備・金型の調整が完璧ではない

試作段階でOKだった設備も、量産で連続運転すると微妙なズレが出てきます。

「試作では良かったのに、量産したら寸法が合わない」なんてことは珍しくありません。金型は熱で膨張しますし、機械は連続運転で振動パターンが変わります。

理由③|材料ロットが変わる

試作で使った材料と、量産で使う材料は別のロット(製造時期や製造場所が違う)です。

同じ材料でも、ロットが違えば微妙に特性が異なることがあります。料理でも、同じブランドの小麦粉でも袋によって微妙に違いますよね。

理由④|想定外の問題が潜んでいる

設計段階で見落としていた問題が、量産して初めて表面化することがあります。

試作は数個〜数十個。量産は数百〜数万個。数が増えると、「100個に1個起きる問題」が確実に見つかるようになります。

理由⑤|サプライヤーも「初めて」

部品を納入するサプライヤー(協力会社)にとっても、新製品の部品供給は「初めて」です。

自社だけでなく、サプライチェーン全体が「慣れていない」状態。だから、購入部品の品質も不安定になりがちです。

⚠️ 初期不良の怖さ
量産開始直後の不良品が市場に流出すると、ブランドイメージの低下リコール費用など、取り返しのつかない損害につながります。だからこそ「最初が肝心」なのです。

初期流動管理の具体的な方法|何を強化するのか

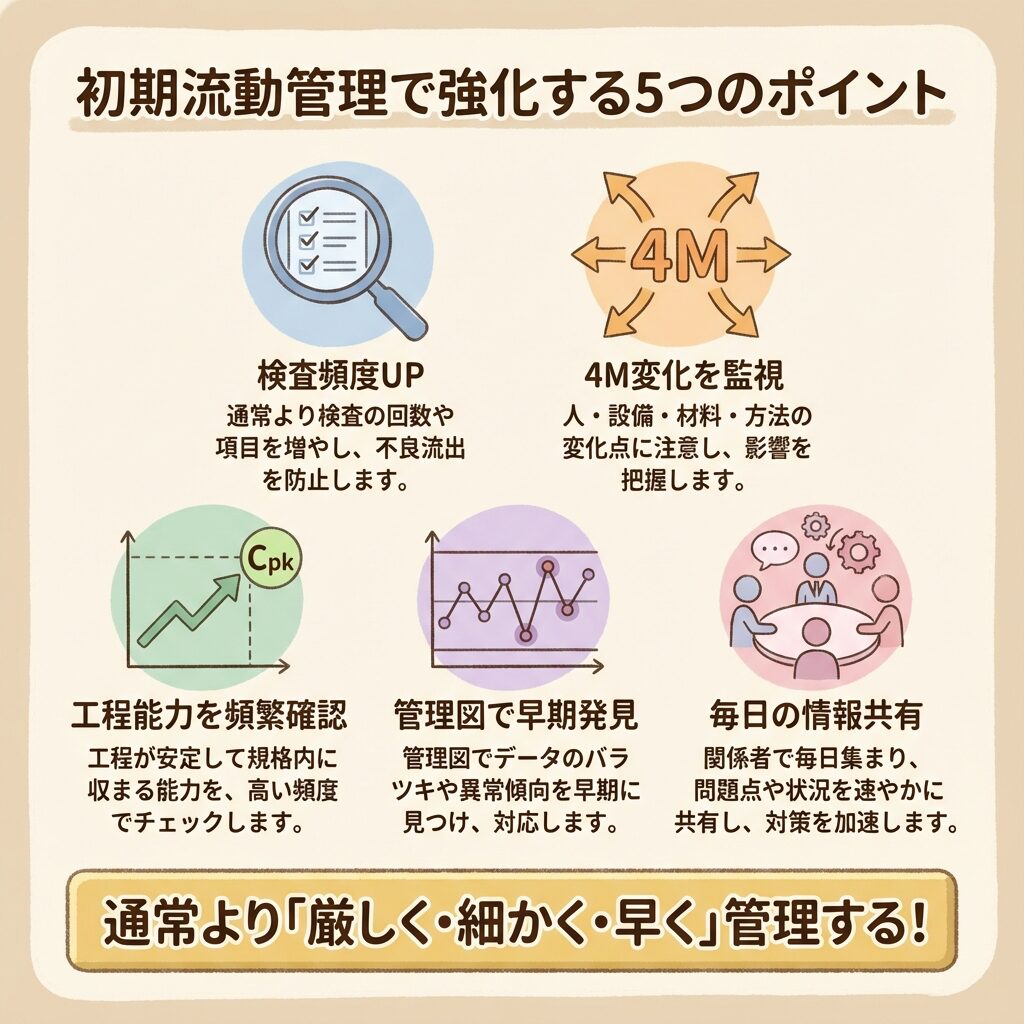

初期流動管理では、「通常より厳しい管理」を行います。

イメージとしては、新人ドライバーの「初心者マーク期間」に近いです。最初は慎重に運転して、周りも気をつけてくれる。慣れてきたらマークを外す。

工場でも同じように、「初心者マーク」をつけた製品ラインとして特別扱いします。

強化ポイント①|検査の頻度・項目を増やす

通常は「100個に1個」検査していたものを、初期流動期間は「10個に1個」や「全数検査」に増やします。

項目通常管理初期流動管理
検査頻度抜取検査(100個に1個)全数検査 or 抜取強化
検査項目重要特性のみ全特性(通常は省略する項目も)
判定基準規格値通り規格値より厳しく設定

コストはかかりますが、不良品を市場に出すリスクを考えれば安いものです。

強化ポイント②|4Mの変化を徹底監視する

4Mとは、製造に関わる4つの要素のこと。初期流動期間は、この4Mの変化を徹底的に記録・監視します。

🔧 4Mとは?

Man(人):作業者の変更、新人の投入
Machine(機械):設備の調整、金型の交換
Material(材料):材料ロットの変更、サプライヤーの変更
Method(方法):作業手順の変更、検査方法の変更

たとえば、「今日から新しい作業者が入った」「材料のロットが変わった」といった変化があれば、その前後で品質に差がないかを必ず確認します。

強化ポイント③|工程能力を頻繁に確認する

工程能力指数(Cp、Cpk)を頻繁に計算して、製造工程が安定しているかを数値で確認します。

通常は月1回の工程能力調査を、初期流動期間は毎日、または毎ロット実施することもあります。

📐 工程能力指数の目安
Cpk ≧ 1.33:工程は十分に安定(初期流動終了の目安)
1.00 ≦ Cpk < 1.33:やや不安定、注意が必要
Cpk < 1.00:不安定、改善が必要

強化ポイント④|管理図で異常を早期発見する

管理図を使って、品質のバラつきをリアルタイムで監視します。

管理図に「異常パターン」が出たら、すぐに原因を調査して対策します。初期流動期間は、管理限界線を通常より狭く設定して、小さな変化も見逃さないようにします。

強化ポイント⑤|関係者への情報共有を密にする

初期流動期間は、毎日のように関係者が集まって情報共有します。

  • 製造部門:作業上の困りごと、設備の調子
  • 品質部門:検査結果、不良の傾向
  • 設計部門:設計変更の必要性
  • 購買部門:材料の品質情報

問題が起きたらすぐに共有して、すぐに対策。このスピード感が初期流動管理のカギです。

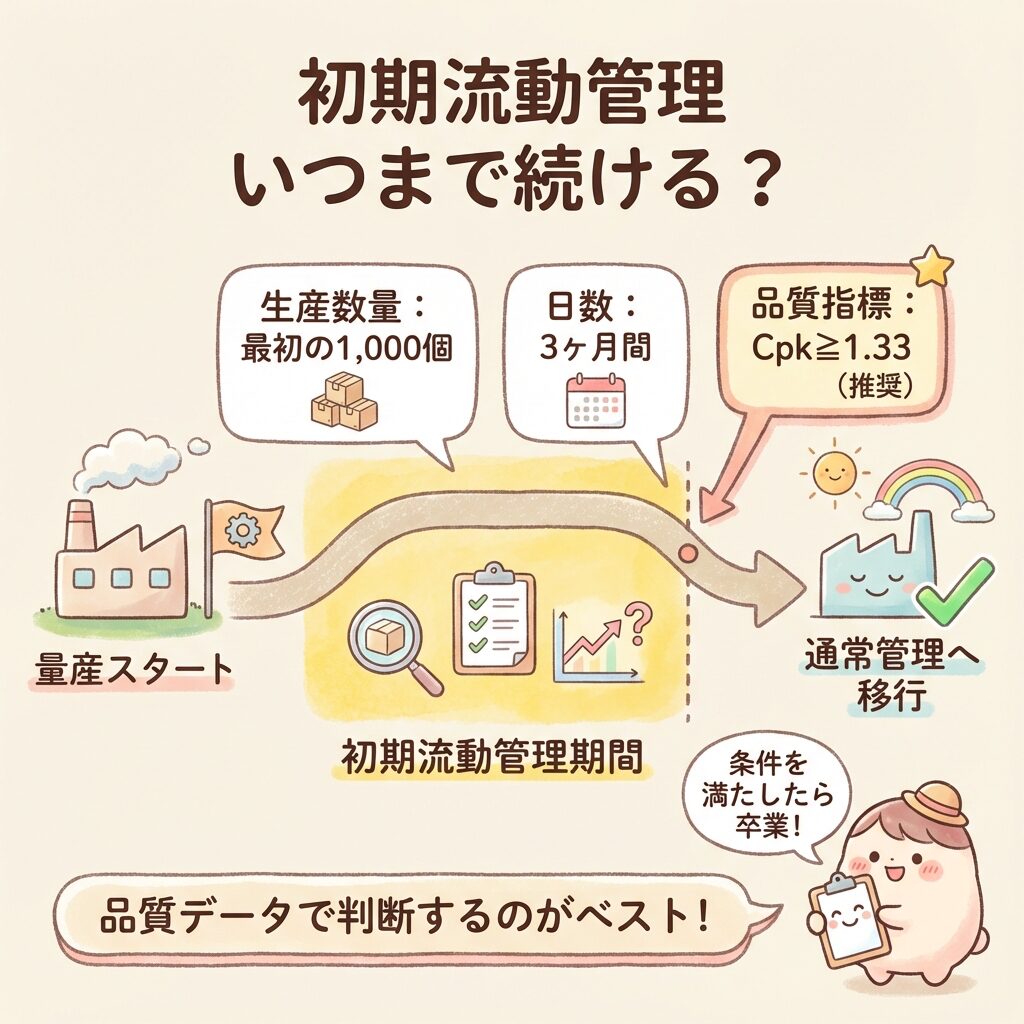

初期流動管理の期間|いつまで続けるのか

初期流動管理は、永遠に続けるわけではありません。品質が安定したら「通常管理」に移行します。

では、「いつまで続けるのか」はどう決めるのでしょうか?

期間の決め方①|生産数量で決める

「最初の1,000個」「最初の10ロット」など、生産数量で期間を決める方法です。

💡 メリット
・わかりやすい
・生産ペースに関係なく一定の経験が積める
・統計的に十分なデータが集まる

期間の決め方②|日数・期間で決める

「量産開始から3ヶ月間」「最初の90日間」など、カレンダーの日数で期間を決める方法です。

💡 メリット
・管理しやすい
・季節変動(気温、湿度)の影響を確認できる
・作業者の習熟期間を確保できる

期間の決め方③|品質指標で決める(推奨)

「Cpk ≧ 1.33が3ロット連続で達成」「不良率0.1%以下が2週間継続」など、品質の実績データで判断する方法です。

💡 メリット
・客観的なデータに基づく判断ができる
・品質が安定していないのに移行してしまうリスクを防げる
・QC検定ではこの方法が最も望ましいとされる

実際には、「3ヶ月間」という期間を基本としつつ、「Cpk ≧ 1.33」という条件を満たしたら終了、というように組み合わせて使うことが多いです。

一般的な初期流動管理期間の目安

製品タイプ期間の目安備考
自動車部品3〜6ヶ月顧客からの要求で決まることが多い
電子機器1〜3ヶ月製品サイクルが短いため比較的短期間
食品・医薬品3ヶ月〜1年季節変動の影響を確認する必要がある
重工業・航空6ヶ月〜1年安全要求が厳しいため長期間

移行判定|「卒業試験」に合格するための条件

初期流動管理から通常管理への移行は、「卒業試験」のようなものです。

「なんとなく安定してきたから」ではなく、明確な判定基準をクリアしたら移行します。

移行判定の基準例|何をチェックするか

✅ 移行判定チェックリスト(例)

□ 工程能力:Cpk ≧ 1.33 が継続している

□ 不良率:目標値(例:0.1%以下)を達成している

□ 管理図:異常パターンが発生していない

□ 4M変更:変更時のバラつきが許容範囲内

□ 顧客クレーム:市場からの苦情がゼロ(または許容範囲内)

□ 作業習熟:作業者が標準作業を遵守できている

□ 設備安定:設備トラブルが発生していない

移行判定会議|関係者全員で「卒業」を決める

移行の可否は、関係部門が集まって会議で決定します。

品質部門だけの判断ではなく、製造・設計・購買など関係者全員が「OK」と言える状態になってから移行します。

参加部門確認すること
品質部門Cpk、不良率、検査結果の推移
製造部門作業の習熟度、設備の安定性
設計部門設計変更の必要性がないか
購買部門材料・部品の品質が安定しているか
営業部門顧客からのクレーム状況
⚠️ 「延長」という選択肢もある
判定基準をクリアできなければ、初期流動管理を延長します。「期間が終わったから終了」ではなく、品質が安定するまで続けるのが原則です。

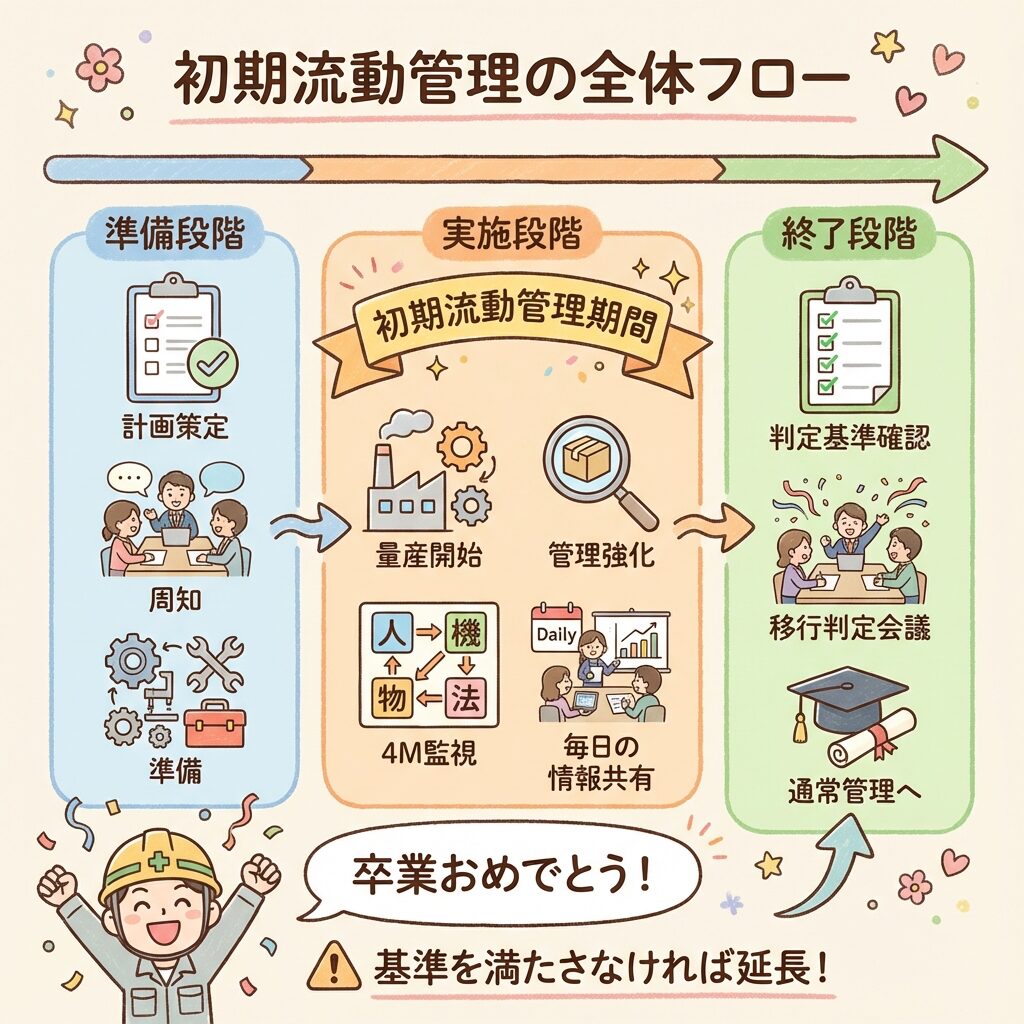

初期流動管理の全体フロー|まとめ

ここまでの内容を、時系列で整理してみましょう。

🔄 初期流動管理の全体フロー

【準備段階】
① 初期流動管理計画の策定(期間、判定基準を決める)
② 関係者への周知(「この製品は初期流動管理対象」と共有)
③ 管理強化の準備(検査体制、管理図の準備)

【実施段階】
④ 量産開始
⑤ 強化された管理の実施(全数検査、毎日の工程能力確認など)
⑥ 4M変化の監視と記録
⑦ 問題発生時の即時対応
⑧ 毎日の情報共有会議

【終了段階】
⑨ 移行判定基準の確認
⑩ 移行判定会議の開催
⑪ 通常管理への移行(または延長)
⑫ 初期流動管理の振り返り・記録

まとめ|初期流動管理は「最初が肝心」を仕組み化したもの

この記事では、初期流動管理の目的・方法・終了条件について解説しました。

📝 この記事のポイント

初期流動管理とは、量産開始直後の不安定な時期に行う特別な管理活動

最初が危ない理由は、作業者・設備・材料・サプライヤーすべてが「初めて」だから

強化ポイントは、検査頻度UP、4M監視、工程能力確認、管理図活用、情報共有

期間の決め方は、生産数量・日数・品質指標の3つ(品質指標が最も望ましい)

移行判定は、明確な基準をクリアしたら関係者全員で会議して決定

✅ 基準を満たさなければ延長する(「期間が来たから終了」はNG)

「最初が肝心」という言葉は、品質管理の世界でも真実です。初期流動管理は、その「最初」を仕組みとして確実に乗り越えるための方法論なのです。

キーワード解説一覧|試験対策用

用語意味
初期流動管理量産開始直後の不安定な時期に、通常より厳しい管理を行い、品質を安定させる活動
初期不良量産開始直後に発生しやすい不良。作業者の未習熟、設備の未調整などが原因
4MMan(人)、Machine(機械)、Material(材料)、Method(方法)の4要素
管理強化検査頻度・項目を増やし、判定基準を厳しくすること
全数検査すべての製品を検査すること。初期流動期間に適用されることが多い
抜取検査ロットから一部をサンプリングして検査すること。通常管理で使用
工程能力指数(Cp、Cpk)工程の安定性を数値化した指標。Cpk≧1.33が一般的な目標値
管理図品質データの推移を可視化し、異常を早期発見するためのグラフ
移行判定初期流動管理から通常管理へ移行してよいかを判断すること
移行判定基準移行の可否を判断するための具体的な条件(Cpk、不良率、クレーム件数など)
移行判定会議関係部門が集まり、移行の可否を決定する会議
通常管理初期流動管理終了後の、標準的な管理状態
量産立ち上げ試作段階から量産段階へ移行すること
習熟度作業者が作業に慣れ、安定した品質で作業できるようになる程度
ロット同一条件で製造された製品の集まり(単位)
サプライヤー材料や部品を供給する協力会社・仕入先
トレーサビリティ製品の製造履歴を追跡できる仕組み。問題発生時の原因特定に必要
