※本記事にはプロモーション(広告)が含まれています。
- 矢印と丸が並んだアローダイアグラムが、何を表しているのかわからない
- クリティカルパス・最早・最遅の求め方がこんがらがる
- 点線のダミー作業が、なぜ必要なのかモヤモヤする
- アローダイアグラムとは何か、3つの部品と書き方
- クリティカルパスの見つけ方
- 最早・最遅・余裕の計算(例題)
- 作業を入れるだけのクリティカルパス計算ツール
アローダイアグラム(矢線図・PERT図)とは、作業の順番とかかる日数を矢印でつないで1枚の図にしたもので、新QC7つ道具の1つです。スタートからゴールまでの道のうち、いちばん日数が長い道がクリティカルパスで、その長さがプロジェクト全体の最短の日数になります。クリティカルパス上の作業は、1日遅れると全体が1日遅れる「遅れてはいけない作業」です。

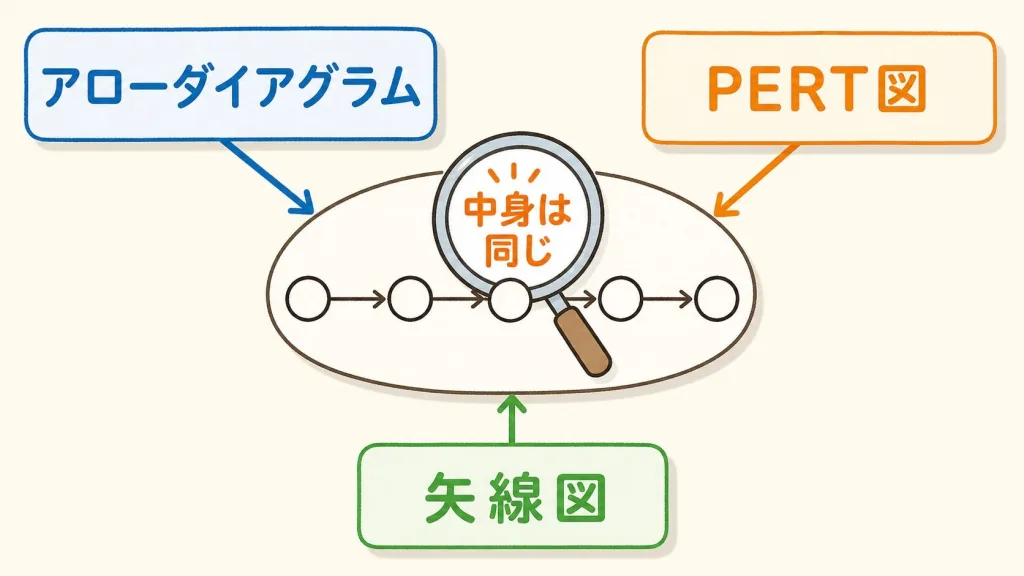

アローダイアグラムとは?作業の段取りを矢印でつなぐ図

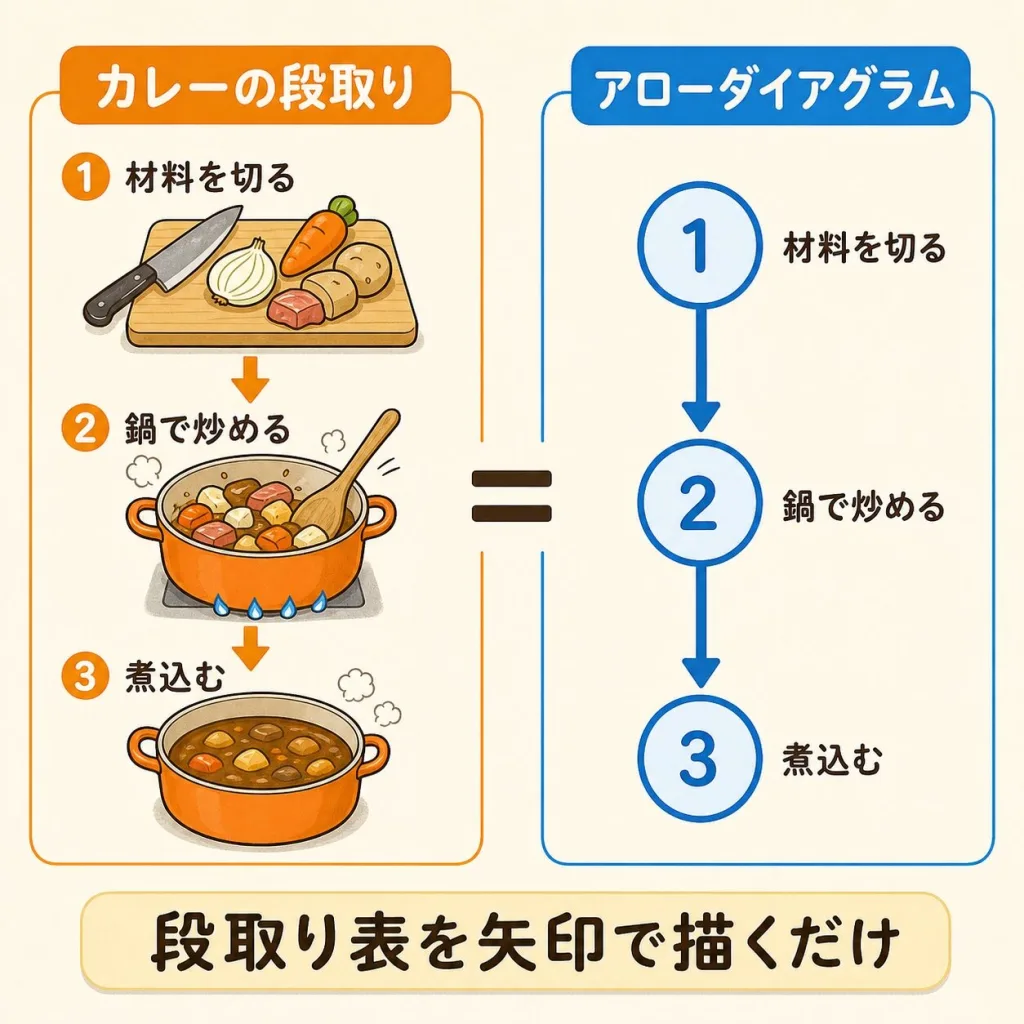

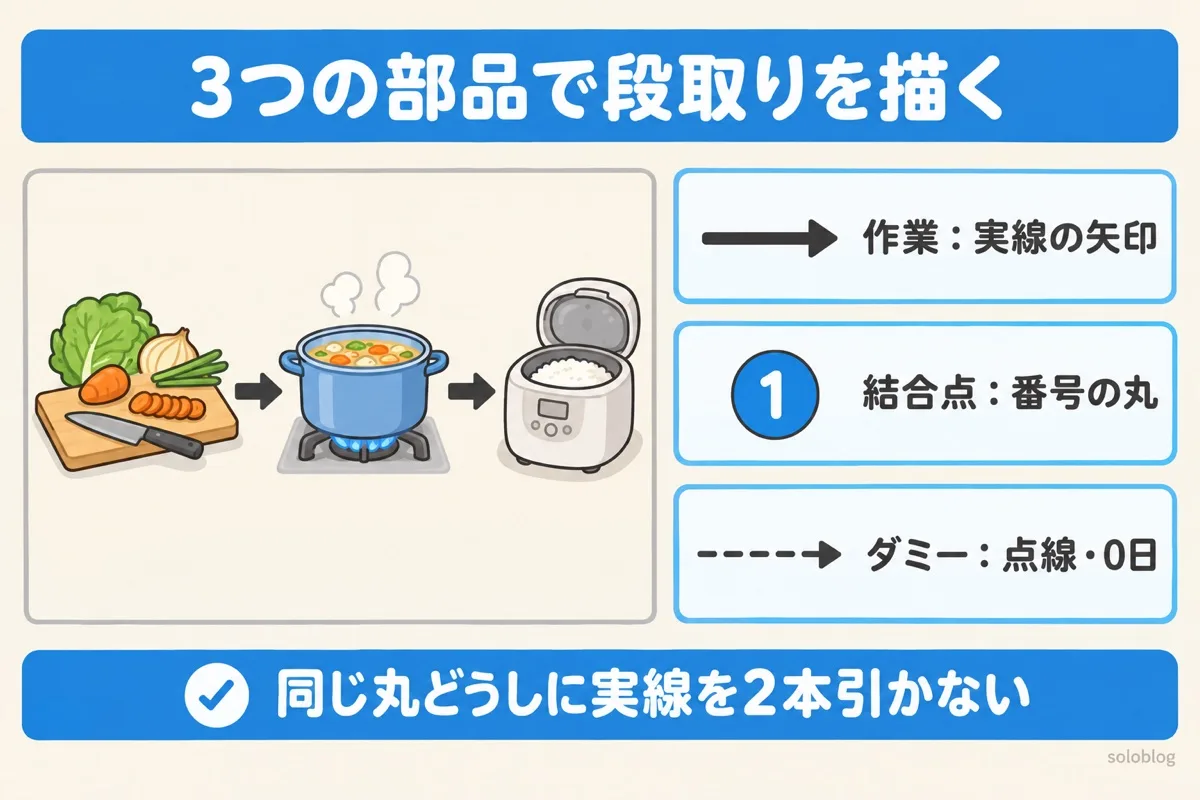

カレーを作るとき、「野菜を切る」が終わらないと「煮込む」は始められません。一方で「ごはんを炊く」は並行してできます。このような作業の順番と日数を矢印でつないで描いたのがアローダイアグラムです。新QC7つ道具の1つで、矢線図・PERT図とも呼ばれます。
| 部品 | 描き方 | 意味 |
|---|---|---|
| 作業(アロー) | 実線の矢印。上に作業名、下に日数 | 実際にやること |

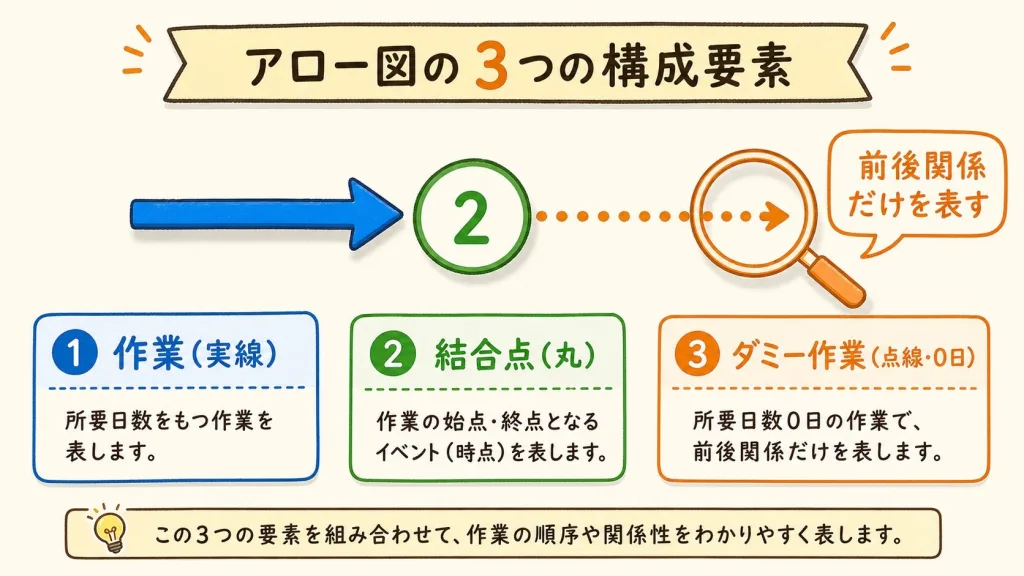

| 結合点(ノード) | 番号を入れた丸 | 前の作業が終わり、次の作業が始まる区切り |
| ダミー作業 | 点線の矢印(日数0) | 前後関係だけを表すつなぎ役 |
書き方のルール
| ルール | 理由 |
|---|---|
| 結合点の番号は、矢印の向きに大きくなるようにつける | 作業の順番を番号で追えるようにする |
| 同じ2つの結合点の間に、実線の矢印を2本引かない | どちらの作業かわからなくなる。1本をダミーで分ける |
| 矢印がぐるっと元に戻る(ループ)を作らない | 終わらない作業の順番になってしまう |
新QC7つ道具の使い分け

ダミー作業とクリティカルパス
ダミー作業(点線)が必要な場面
「作業Dは、AとBの両方が終わってから」「作業Cは、Aだけ終わればよい」のように、前後関係が入り組むと、実線だけでは正しく描けないことがあります。そのとき、日数0の点線(ダミー)を足して「この作業はあの作業のあと」という約束だけを表します。ダミーは0日でも、前後関係を変えるので、クリティカルパスに影響することがあります。
クリティカルパス=いちばん長い道

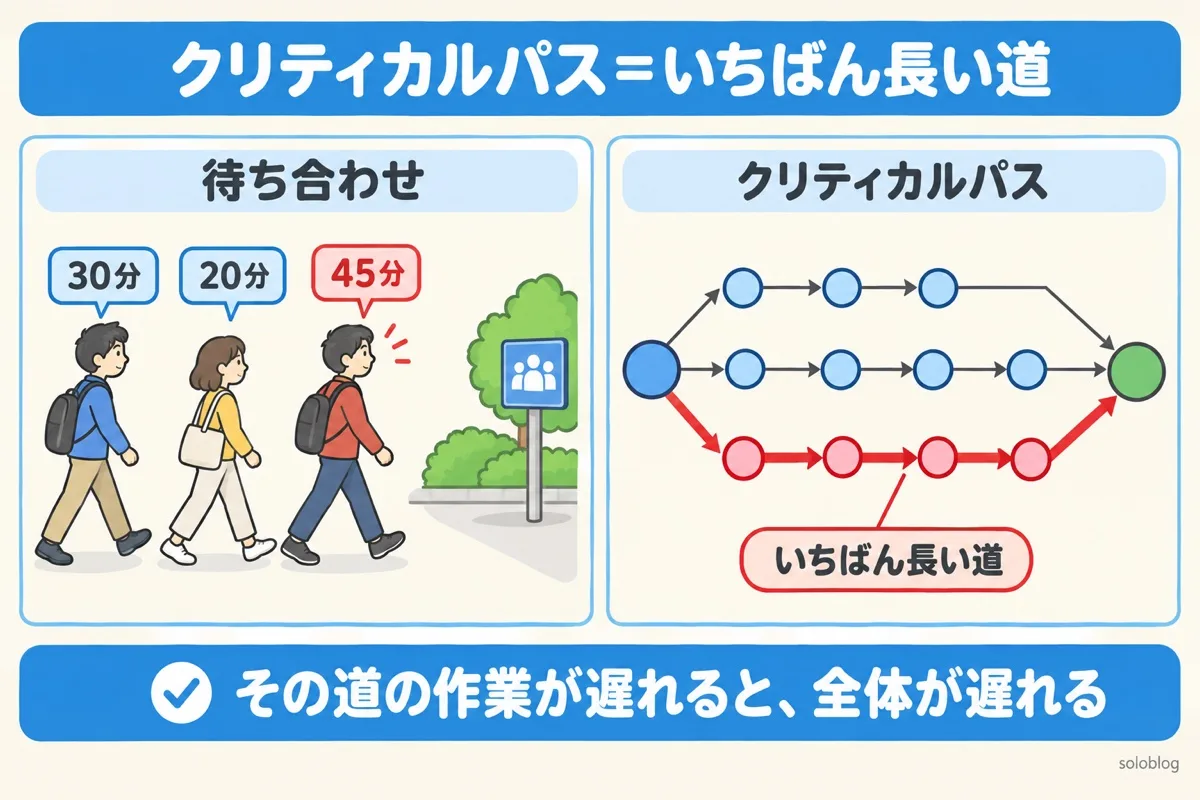

友だち3人の待ち合わせで、Aさんは30分、Bさんは20分、Cさんは45分かかるなら、全員がそろうのは45分後です。いちばん時間がかかるCさんが5分遅れれば集合も5分遅れますが、Bさんが5分遅れても影響はありません。
プロジェクトも同じで、スタートからゴールまでの道のうち、いちばん日数が長い道が全体の最短の工期を決めます。この道がクリティカルパスで、上にある作業は余裕が0、つまり遅れてはいけない作業です。

例題|最早・最遅・余裕を求める
| 作業 | 日数 | 先にやる作業 |
|---|---|---|
| A | 3日 | なし |
| B | 2日 | なし |
| C | 1日 | A |
| D | 2日 | AとB |
| E | 1日 | CとD |

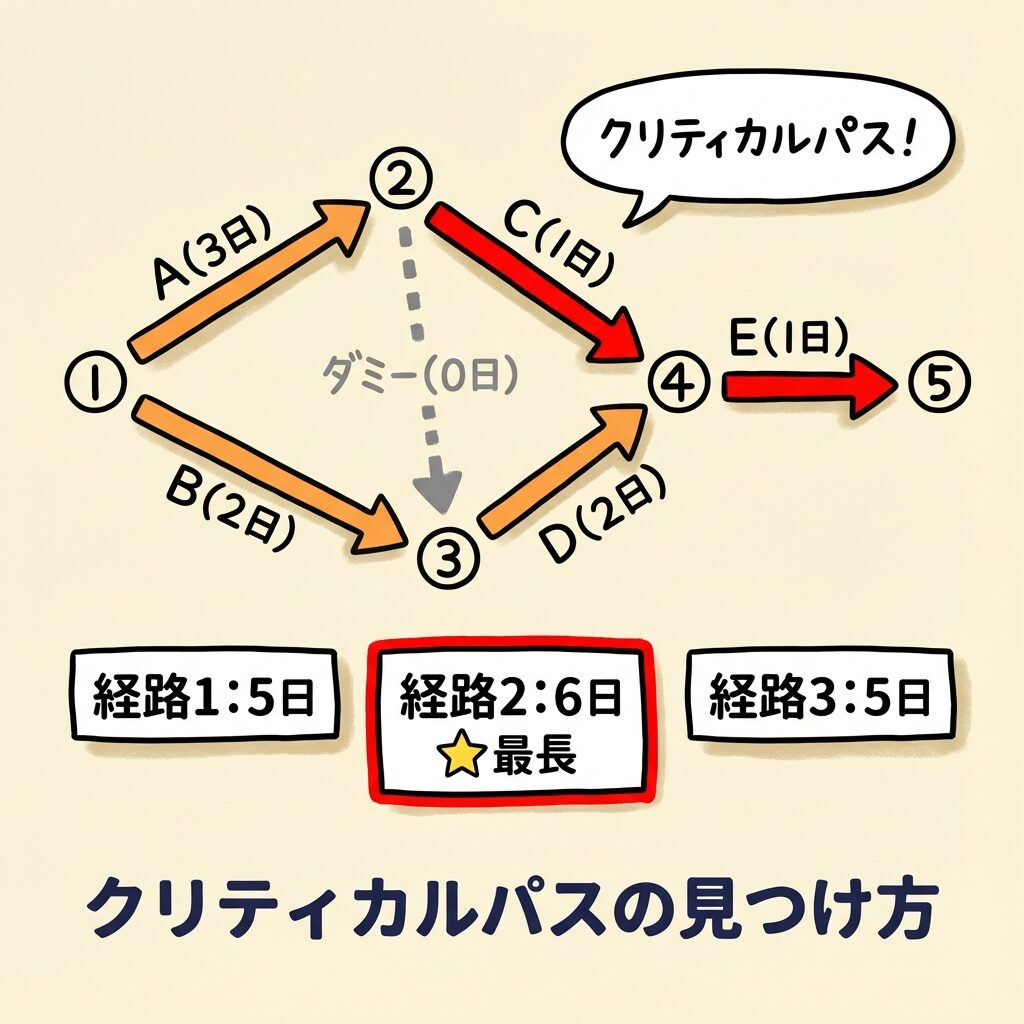

① 道の長さをくらべる
| 道 | 計算 | 日数 |
|---|---|---|
| A→C→E | 3+1+1 | 5日 |

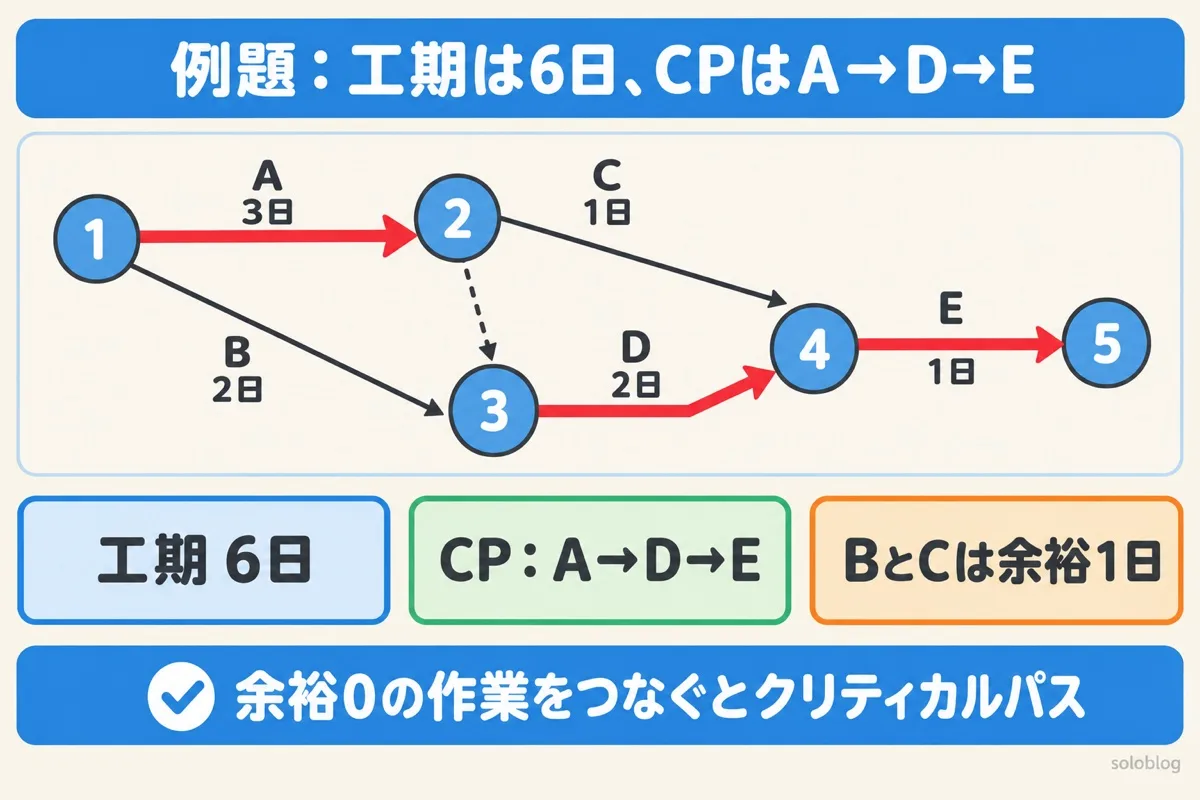

| A→D→E | 3+2+1 | 6日(いちばん長い) |
| B→D→E | 2+2+1 | 5日 |

② 最早(前から足す)と最遅(後ろから引く)
| やり方 | 合流・分岐のとき | |
|---|---|---|
| 最早結合点時刻 | スタート0日から、日数を足しながら右へ | 合流する丸では大きいほう |
| 最遅結合点時刻 | ゴールの最早(6日)から、日数を引きながら左へ | 分かれる丸では小さいほう |
③ 作業ごとの余裕
| 作業 | 最早開始 | 最遅開始 | 余裕(最遅−最早) |
|---|---|---|---|
| A | 0 | 0 | 0(CP) |
| B | 0 | 1 | 1日 |
| C | 3 | 4 | 1日 |
| D | 3 | 3 | 0(CP) |
| E | 5 | 5 | 0(CP) |
余裕が0の作業をつなぐと A→D→E になり、①でくらべた「いちばん長い道」と一致します。BとCは1日まで遅れても全体の6日は変わりません。

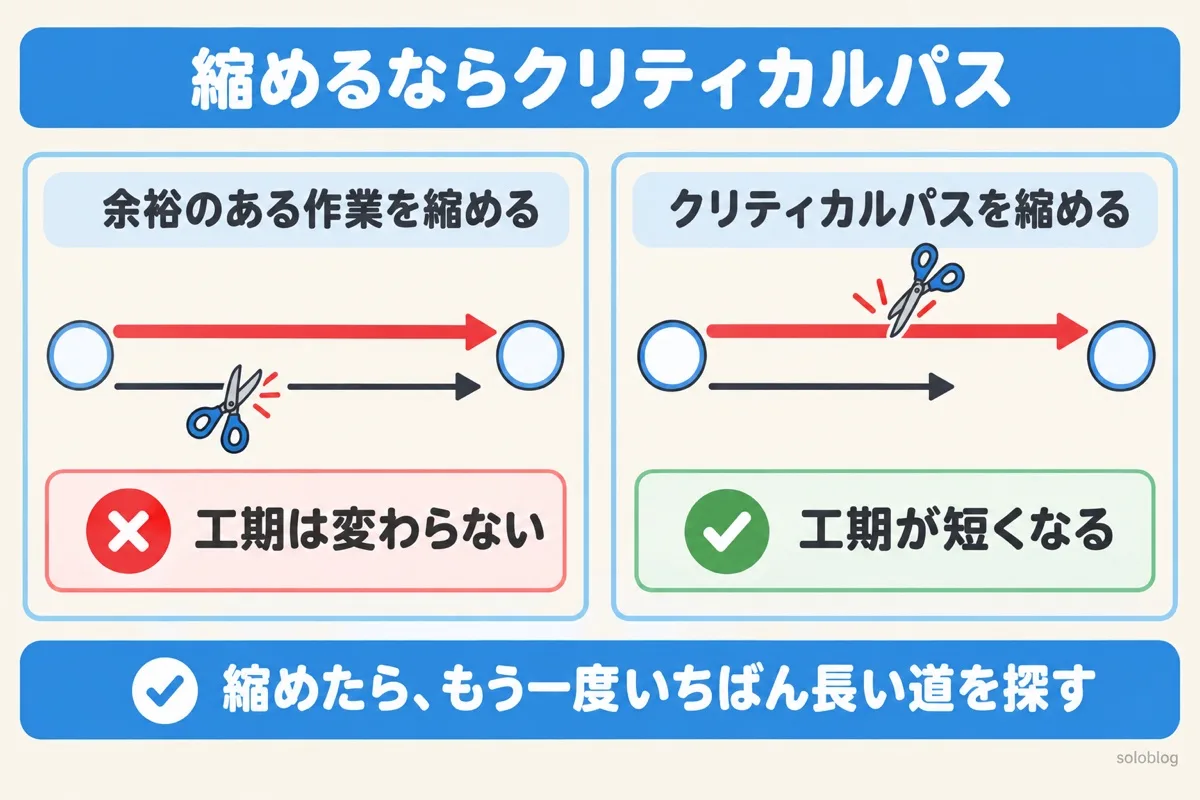

日程を縮めたいときの考え方
全体を早く終わらせたいなら、クリティカルパス上の作業を縮めます。余裕のある作業(BやC)をいくら速くしても、全体の日数は1日も縮まりません。
| 考え方 | 中身 |
|---|---|
| クリティカルパスだけを縮める | 人や設備をふやす、外注するなどで、余裕0の作業を短くする |
| 縮めたら、もう一度計算する | ほかの道がいちばん長くなり、クリティカルパスが入れかわることがある |
| 並行にできないか考える | 前の作業が全部終わる前に、次の作業の一部を始められないか見直す |
| 余裕のある作業から人を回す | BやCの人手をクリティカルパスの作業に回す |
ガントチャートとのちがい
ガントチャートは、作業を横棒で日付の上に並べるので、いつ何をするかが一目でわかります。アローダイアグラムは、作業どうしの前後関係とクリティカルパスがわかります。計画を立てるときはアローダイアグラムで順番と急所を決め、日々の進み具合はガントチャートで見る、という使い分けがよくされます。
計画のリスクを先回りでつぶすPDPC法

クリティカルパスの計算ツール
1行に1つずつ「作業名 日数 先にやる作業」を入れてください。先にやる作業が複数なら「,」でつなぎ、なければ「-」にします(例:D 2 A,B)。
入力すると、その場で計算し直します。入力した内容は画面の中で計算するだけで、どこにも送信されません。赤い行がクリティカルパスの作業(余裕0)です。
QC検定での出方
| 出され方 | 解き方 |
|---|---|
| 図からクリティカルパスと工期を選ぶ | すべての道の日数を足し、いちばん長い道を選ぶ |
| ある結合点の最早・最遅結合点時刻を求める | 最早は合流で大きいほう、最遅は分岐で小さいほう |
| 余裕のある作業を選ぶ | 最遅−最早が0より大きい作業 |
| ある作業を縮めたときの工期 | 縮めたあとで、もう一度いちばん長い道を探す |
アローダイアグラムのよくある間違い

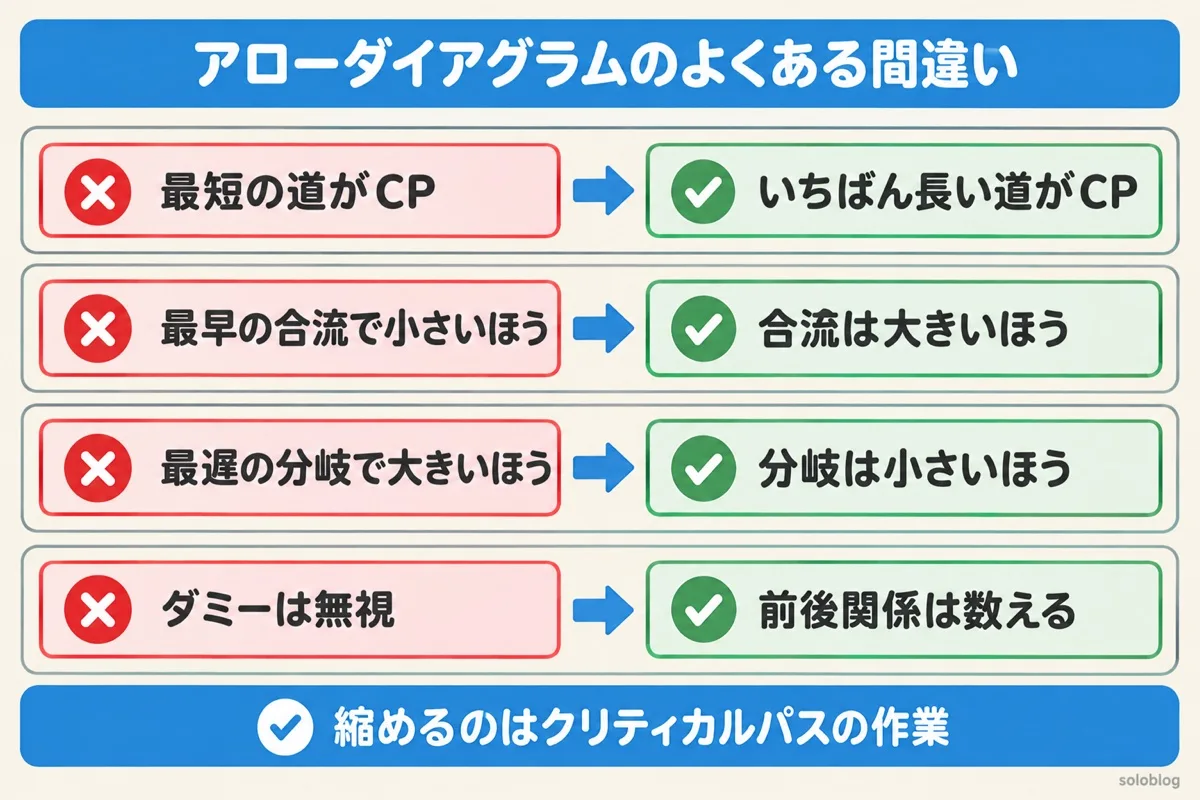

| よくある間違い | 正しい考え方 |
|---|---|
| いちばん短い道がクリティカルパス | いちばん長い道。その長さが全体の最短の工期 |
| 最早の合流で小さいほうをとる | 合流では大きいほう(全部終わるのを待つ) |
| 最遅の分岐で大きいほうをとる | 分岐では小さいほう |
| ダミーは0日なので無視してよい | 前後関係を変えるので、経路の数え方に入れる |
| 余裕のある作業を縮めて工期を短くする | 縮めるのはクリティカルパス上の作業 |

よくある質問

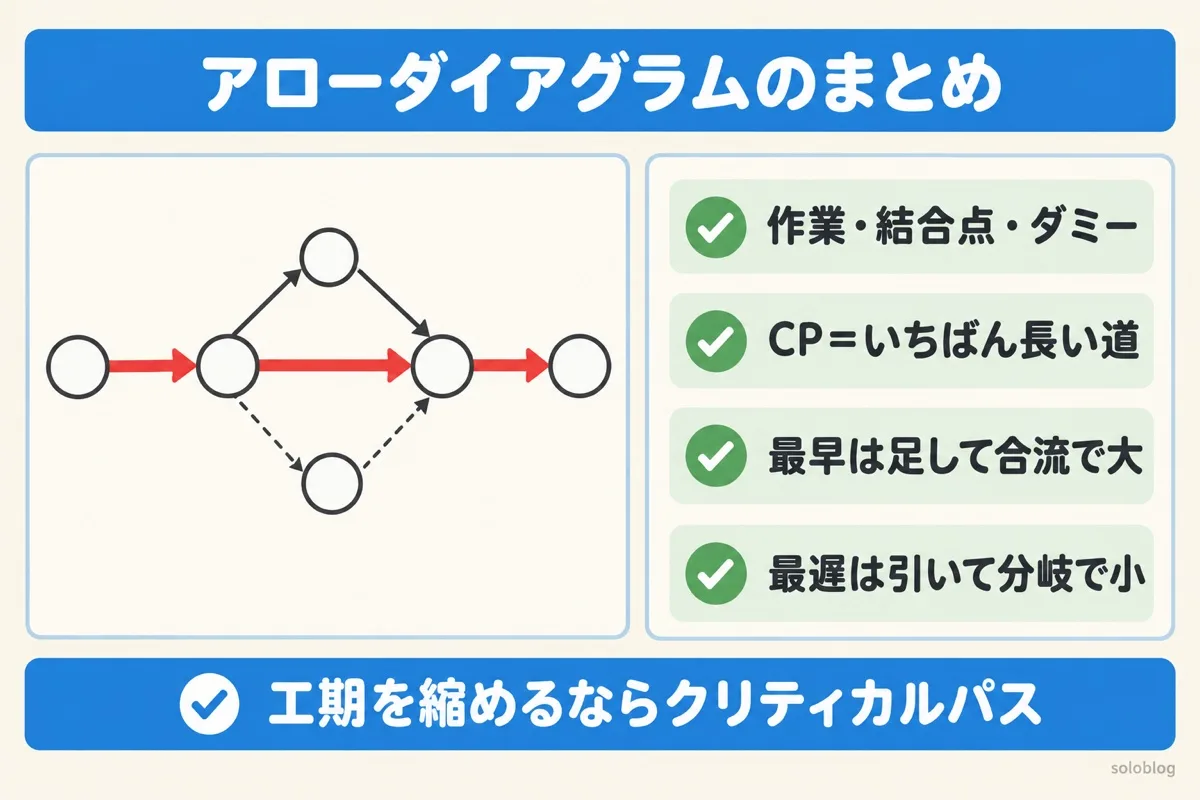

- アローダイアグラム=作業の順番と日数を矢印でつなぐ図(新QC7つ道具)
- 部品は作業(実線)・結合点(丸)・ダミー(点線、0日)
- クリティカルパス=いちばん長い道。その長さが全体の工期
- 最早は前から足して合流で大、最遅は後ろから引いて分岐で小
- 工期を縮めるなら、余裕0のクリティカルパスの作業を縮める

品質管理を基礎から学ぶなら、QC検定3級の勉強から始めるのがおすすめです。QC検定3級のテキストと問題集が1冊になった本です(TAC出版)。
