現場の品質管理

8Dレポートとは?D0〜D8の意味と書き方・記入例|8D報告書の実務手順

8D報告書(8Dレポート)とは何か。書き方と例文

※本記事にはプロモーション(広告)が含まれています。

こんな状況になっていませんか?
  • 金曜の夕方に客先から「不良品が出ました。8Dレポートを月曜までに提出してください」と電話が来た
  • 「8D報告書」という名前は聞いたことがあるけど、実際に書いたことがない
  • D0〜D8の8ステップがあるらしいが、何をどの順番で書けばいいのかわからない
  • 上司に「とりあえず暫定対策だけでも月曜に出せ」と言われたが、暫定対策って何を書けばいいのか
○ この記事でわかること
  • 8D報告書とは何か、なぜ自動車業界で標準なのか
  • D0〜D8の全ステップの意味と書き方(記入例付き)
  • クレーム発生から最初の24時間でやるべきこと
  • 「暫定回答版」と「最終回答版」の2段階提出の実務テクニック

金曜の夕方、退社しようとしたタイミングで客先から電話が来る。「お宅から納入された部品に不良がありました。8Dレポートを月曜までにお願いします」。

胃がキリキリしますよね。週末が消えたことは確定です。でもそれ以上に怖いのは、「8D報告書の書き方がわからない」という事実です。

安心してください。8D報告書は「8つのステップを順番に埋めるだけ」のフォーマットです。ステップの意味と書き方さえわかれば、月曜日の朝までに最低限の暫定回答を出すことは可能です。

この記事では、8D報告書のD0〜D8をすべて記入例付きで解説します。さらに「最初の24時間で何をすべきか」を時系列で整理しているので、今まさにクレーム対応中の方はそこだけ先に読んでください。

結論|まず30秒でわかる答え

8Dレポート(8D報告書)とは、クレームや不良などの品質問題をD0〜D8の8つの手順(Discipline)で解決し、その経過を客先に報告する書式です。フォード社の問題解決の手法が元で、自動車業界のサプライヤーで広く使われています。まずD0〜D3(流出を止める暫定対策)を24〜48時間以内に、根本原因と恒久対策を含むD4〜D8を2〜4週間後に出すのが一般的です。

8D報告書(8Dレポート)とは?

8D報告書とは、品質問題(クレーム・不良)が発生したときに、原因究明から再発防止までを8つのステップ(Discipline)で体系的に進めるための報告書です。もともとフォード社が開発した手法で、現在は自動車業界のTier1/Tier2でクレーム対応の標準フォーマットとして広く使われています。

8Dの「D」は Discipline(規律ある手順)
8D = Eight Disciplines(8つの規律)。D0(準備)〜D8(チーム解散・表彰)の段階を順番に進めることで、場当たり的な対応ではなく体系的な問題解決を行う。

なぜ8D報告書が自動車業界の標準なのか?

自動車部品のクレーム対応で8Dが使われる理由は3つあります。

理由 説明
①共通言語 OEM(完成車メーカー)→Tier1→Tier2の間で、同じフォーマットで問題を報告・共有できる。読み替えの手間が少ない
②漏れ防止 「暫定対策→根本原因→恒久対策→再発防止」の順番が決まっているので、ステップの飛ばしや漏れが起きにくい
③記録性 過去のクレーム対応がすべて8Dフォーマットで残るので、類似問題が起きたときにナレッジとして活用できる
現場の声
客先によっては「8Dレポート」ではなく「是正処置報告書」「CAR(Corrective Action Report)」「不具合対策書」と呼ぶ場合がありますが、中身はほぼ同じです。フォーマットが異なっても「暫定→根本原因→恒久→再発防止」の流れは共通なので、8Dの考え方を理解しておけばどのフォーマットにも対応できます。

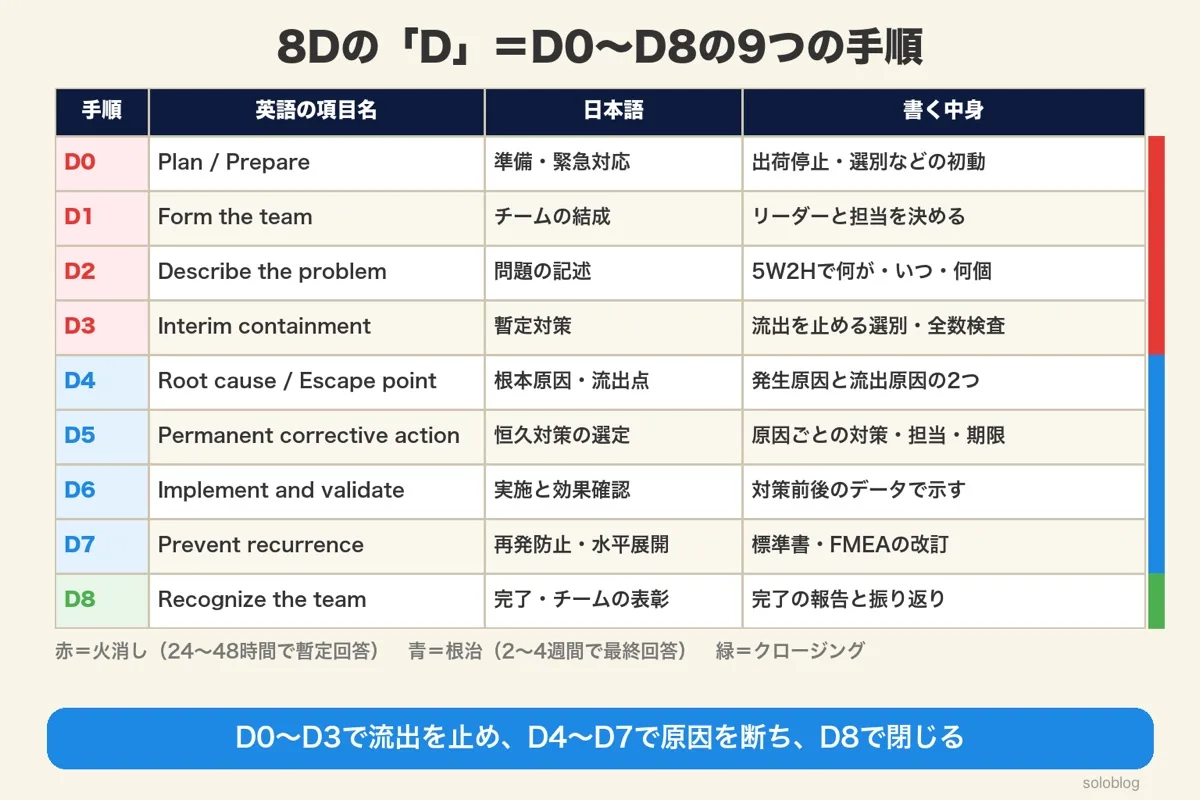

8DレポートのD0〜D8の一覧。D0準備・緊急対応、D1チームの結成、D2問題の記述、D3暫定対策、D4根本原因・流出点、D5恒久対策の選定、D6実施と効果確認、D7再発防止・水平展開、D8完了・チームの表彰

8Dレポートの「8D」とは|D0〜D8の英語名と日本語訳

8Dは「Eight Disciplines(8つの規律ある手順)」の略です。フォード社がまとめた問題解決のマニュアル「TOPS(Team Oriented Problem Solving)」が始まりで、のちに準備段階のD0が加わり、Global 8D(G8D)と呼ばれる形になりました。英語の書式で届くことも多いので、各ステップの英語名も一緒に押さえておくと読み違えません。

ステップ英語の項目名(よく使われる書き方)日本語での意味書く中身
D0Plan / Prepare for the 8D準備・緊急対応クレームの受付内容、出荷停止・選別などの初動
D1Form the teamチームの結成リーダーと担当(品証・製造・技術・検査)
D2Describe the problem問題の記述5W2Hで、何が・いつ・どこで・何個
D3Interim containment action暫定対策(封じ込め)流出を止める選別・全数検査とその開始日
D4Root cause / Escape point根本原因と流出点発生原因と流出原因の2系統
D5Permanent corrective action恒久対策の選定原因ごとの対策・担当・期限
D6Implement and validate恒久対策の実施と効果確認対策前後のデータ(Cpk・不良率)
D7Prevent recurrence再発防止・水平展開標準書・FMEA・コントロールプランの改訂
D8Recognize the teamチームの解散と表彰完了の報告と振り返り
つまり

8Dの「D」は手順の番号。D3までで「流出を止めた」、D4〜D7で「原因を断って仕組みを変えた」、D8で「閉じた」と読めれば、どの会社の書式でも迷いません。

D0〜D8の全体像|8つのステップを一目で理解する

まずは8つのステップの全体像を掴んでください。大きく分けると「火消し(D0〜D3)」と「根治(D4〜D7)」と「クロージング(D8)」の3フェーズです。

火消しフェーズ(24時間以内)
D0
準備・緊急対応措置

クレーム内容を把握し、緊急の出荷停止・選別を開始する

D1
チーム結成

問題解決に必要なメンバーを集める

D2
問題の定義

5W2Hで問題を正確に記述する

D3
暫定対策の実施

客先への不良品流出を即座に止める応急処置

根治フェーズ(1〜4週間)
D4
根本原因の特定

なぜ発生したか(発生原因)+なぜ流出したか(流出原因)

D5
恒久対策の選定

根本原因を永久に取り除く対策を立案し、効果を検証する

D6
恒久対策の実施と検証

対策を実行し、効果をデータで確認。暫定対策を解除する

D7
再発防止策

同じ問題が二度と起きないよう、仕組み(標準書・FMEA・コントロールプラン)を更新する

クロージング
D8
チームの解散と表彰

活動を振り返り、メンバーの貢献を認める

月曜朝の提出に間に合わせるには
月曜日の朝に出すのは「暫定回答版」(D0〜D3まで)です。D4以降の根本原因や恒久対策は、調査に時間がかかるため「2週間後に最終回答版を提出します」と伝えれば、通常は受け入れてもらえます。まずはD0〜D3に全力集中してください。

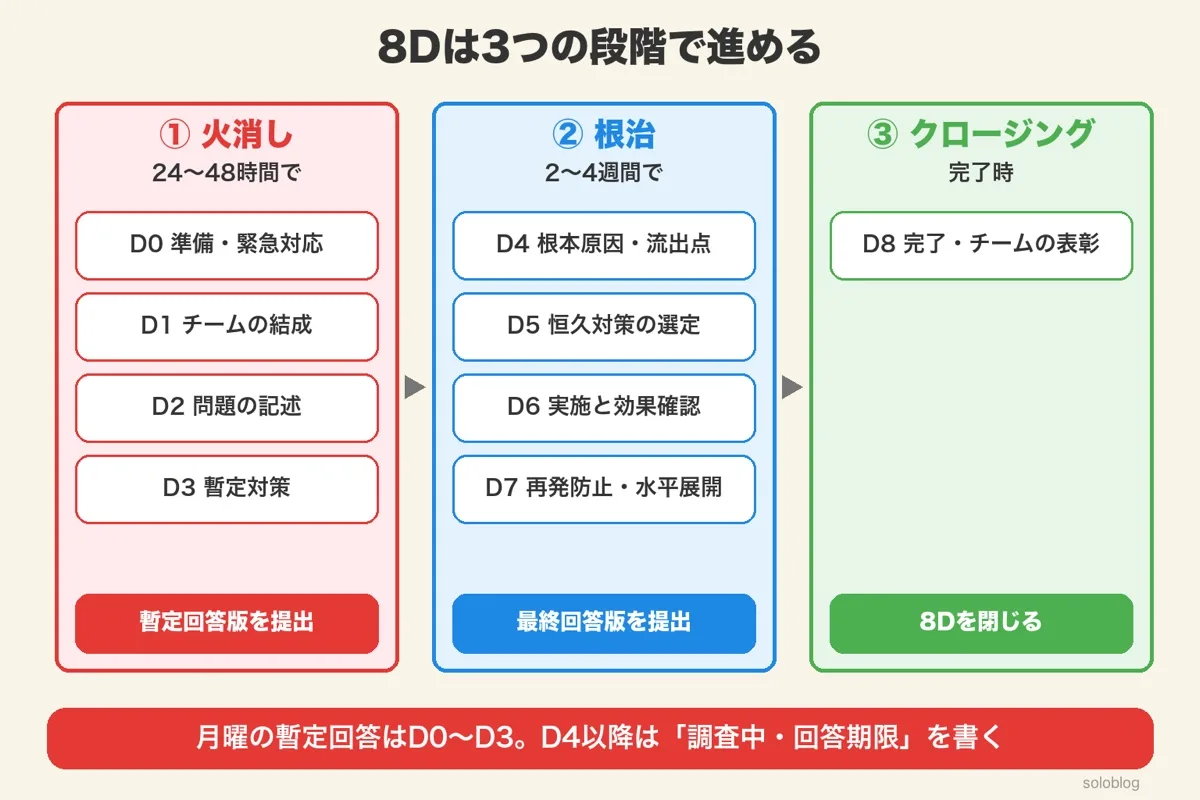

8Dの3つの段階。火消し(24〜48時間・D0〜D3・暫定回答版)、根治(2〜4週間・D4〜D7・最終回答版)、クロージング(D8)

最初の24時間でやるべきこと|時系列アクションリスト

クレームの電話を受けた瞬間からの24時間は、最も重要な時間帯です。ここでの動きが早いか遅いかで、客先からの信頼が決まります。時系列で何をすべきかを整理します。

クレーム発生後の24時間タイムライン

0〜1時間 電話を受けた直後
  • 客先の話を正確にメモする(品番・数量・不良内容・発見日・ロット番号)
  • 不良品の現物を確保できるか確認する(写真送付を依頼)
  • 上司に一報を入れる
1〜3時間 初動対応
  • 出荷停止の判断:同一ロット・同一期間の在庫を特定し、出荷を止める
  • 選別の手配:客先の在庫・自社在庫・仕掛品の選別範囲を決める
  • 8Dチームのメンバーをリストアップし、召集連絡を出す
3〜8時間 現物確認と暫定対策の立案
  • 不良品の現物(または写真)を確認し、不良の再現性を確認する
  • 暫定対策を決める(全数選別、検査追加、工程パラメータの変更など)
  • 影響範囲を特定する(いつからいつまでの生産分が対象か)
8〜24時間 8D報告書(暫定回答版)の作成
  • D0〜D3を記入する(テンプレートは次の章で解説)
  • D4以降は「調査中。○月○日までに最終回答を提出します」と記載
  • 上司の承認を取り、客先に送付する
24時間以内に客先に伝えるべき3つの情報
①暫定対策の内容(何をして不良品の流出を止めたか)
②影響範囲(いつからいつまでの生産分が対象か)
③最終回答の期限(根本原因と恒久対策はいつまでに報告するか)

この3つが揃っていれば、客先は「ちゃんと動いている」と判断します。逆にこの3つがない回答は「何も対応していない」と受け取られます。

D0〜D3:火消しフェーズの書き方(記入例つき)

ここからは、8D報告書の各ステップの具体的な書き方を記入例つきで解説します。まずは月曜朝の暫定回答に必要なD0〜D3です。題材として「シャフトの外径が規格外だった」というクレームを使います。

D0:準備・緊急対応措置

クレーム受付日 2026年4月3日(金)17:30
客先名 ○○自動車株式会社 品質管理部 佐藤様
緊急対応措置 ・同一ロット(Lot. 2026-0401〜0403)の出荷を即日停止
・自社在庫150本の出荷保留を倉庫に指示
・客先在庫の選別を依頼(選別要員2名を4/5に派遣予定)

D1:チーム結成

役割 氏名 所属
リーダー 田中 品質保証部
工程担当 鈴木 製造部(加工課)
設備担当 佐藤 生産技術部
検査担当 山田 品質保証部(検査)

D2:問題の定義(5W2H)

What シャフト(品番:SH-4567)の外径が規格上限を超過。USL = φ10.10 mm に対し、実測 φ10.15 mm
When 2026年4月3日、客先の受入検査で発見
Where 客先 ○○自動車 組立ライン A2
Who 客先 品質管理部 佐藤様が受入検査時に発見
Why
(なぜ問題か)
外径がφ10.15 mmでは相手部品に圧入できず、組立ライン停止を引き起こす
How many 報告された不良品数:3本 / 納入ロット500本中
How
(不良の状態)
外径の真円度は問題なし。全周にわたり均一にφ10.15 mm(バリ・キズなし)

D3:暫定対策の実施

暫定対策の内容 ①客先在庫の全数選別:4/5に選別要員2名を派遣し、外径をノギスで全数検査。合格品のみ使用許可
②自社在庫の全数選別:同一ロット(Lot. 2026-0401〜0403)の在庫150本を全数検査
③出荷再開条件:全数検査で合格したもののみ出荷を再開。全数検査体制は恒久対策完了まで継続
暫定対策の実施日 2026年4月5日(日)〜
暫定対策の有効性確認 選別後の出荷品に対する客先受入検査の結果を1週間モニタリングし、不良品ゼロを確認する
暫定対策で書くべきこと・書いてはいけないこと
書くべき:「何を」「いつから」「誰が」実施し、「いつまで」継続するか
書いてはいけない:「原因を調査する」「再発防止策を検討する」→ これは暫定対策ではなく、D4以降の仕事です。D3はあくまで「今すぐ不良品の流出を止める行動」だけを書きます。
問題解決型QCストーリーの8ステップ|要因解析の進め方と課題達成型・トヨタ式との違い
あわせて読みたい
問題解決型QCストーリーの8ステップ|要因解析の進め方と課題達成型・トヨタ式との違い

問題解決型QCストーリーの8ステップ

D4〜D5:根本原因の特定と恒久対策の選定

D3までの暫定回答を提出したら、次は根治フェーズです。D4が8D報告書で最も重要かつ最も時間がかかるステップです。

D4:根本原因の特定|「発生原因」と「流出原因」を分ける

D4では、原因を2つに分けて分析します。客先が知りたいのは「なぜ不良品ができたのか」だけではなく、「なぜ不良品を止められなかったのか」もです。

発生原因(なぜ作ってしまったか?)

問い:なぜ外径が規格外になったのか?

分析手法:なぜなぜ分析(5 Why)

例:
なぜ①:外径が太い → 研磨量が不足
なぜ②:研磨量が不足 → 砥石の切れ味が低下
なぜ③:砥石の切れ味が低下 → ドレッシング間隔が延びていた
なぜ④:ドレッシング間隔が延びていた → 作業標準書にドレッシング頻度の記載がなかった
→ 根本原因:作業標準書にドレッシング頻度が未規定

流出原因(なぜ止められなかったか?)

問い:なぜ規格外品が検査をすり抜けて出荷されたのか?

分析手法:なぜなぜ分析(5 Why)

例:
なぜ①:出荷検査で検出できなかった → 外径の抜取検査で不良品がサンプルに入らなかった
なぜ②:サンプルに入らなかった → 抜取数n=5がロットサイズに対して少なすぎた
なぜ③:抜取数が少ない → 検査基準書の抜取数がAQLに基づいて設定されていなかった
→ 根本原因:検査基準書の抜取数がAQLに未整合

D5:恒久対策の選定

原因区分 根本原因 恒久対策 担当 期限
発生原因 作業標準書にドレッシング頻度が未規定 作業標準書(WI-1234 Rev.4)にドレッシング頻度「100本加工ごと」を追記。設備にカウンターを設置し、100本到達時にアラームを出す 鈴木 4/15

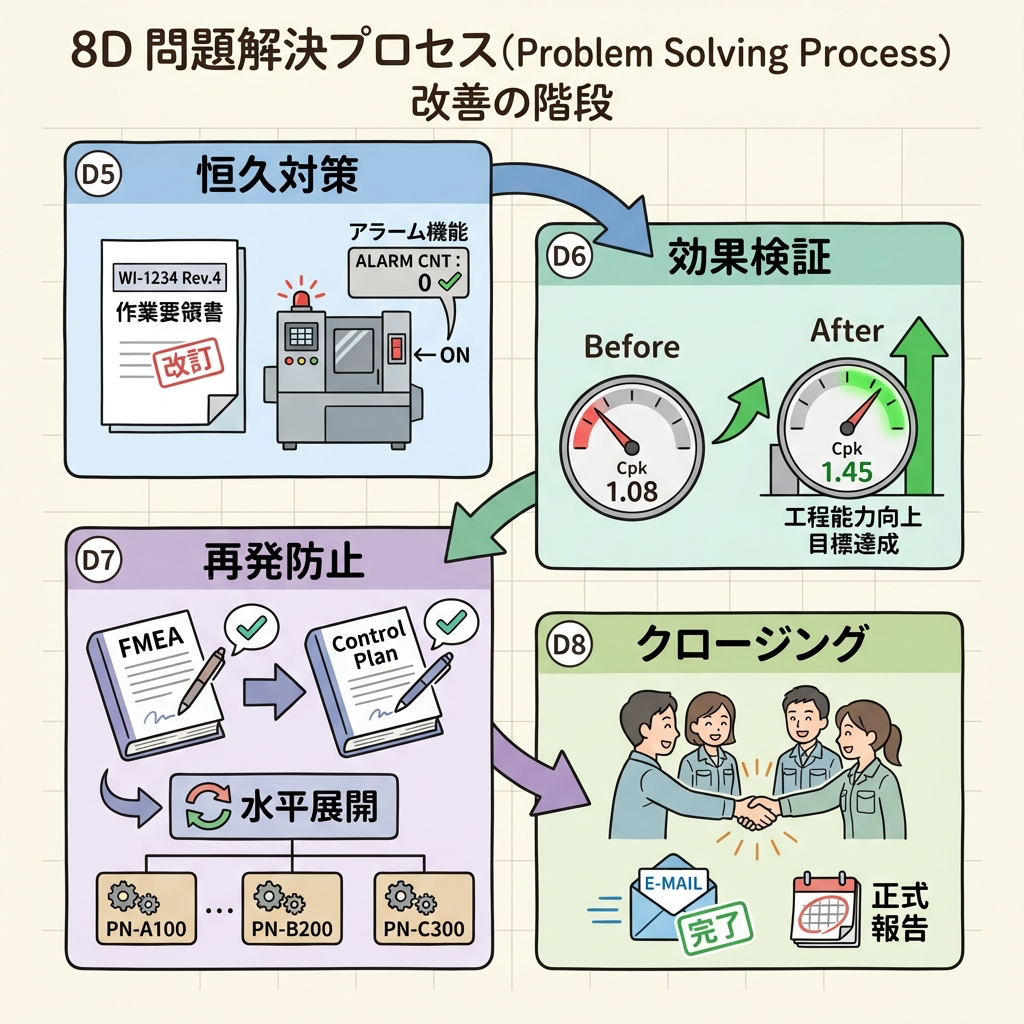

流出原因 検査基準書の抜取数がAQLに未整合 検査基準書(QI-5678 Rev.3)の抜取数をJIS Z 9015-1に基づき再設定。AQL=0.65%、通常検査水準IIでn=50に変更 山田 4/15

D6〜D8:検証・再発防止・クロージング

D6:恒久対策の実施と効果検証

恒久対策の実施状況 ・作業標準書 WI-1234 Rev.4 を4/10に発行。加工課全員(8名)に教育実施済み(教育記録あり)
・設備にカウンターを4/12に設置。アラーム機能の動作確認完了
・検査基準書 QI-5678 Rev.3 を4/13に発行。抜取数をn=50に変更し、検査員3名に教育実施済み
効果検証 恒久対策実施後の1,000本の生産データを確認。
・外径の工程能力指数:Cpk = 1.45(対策前:1.08)
・客先受入検査での不良品:0件(2週間モニタリング)
→ 恒久対策の有効性を確認。暫定対策(全数検査)を4/20に解除

D7:再発防止策

D7は、D5の恒久対策よりも一段上の「仕組みの改善」です。「今回の問題を繰り返さない」だけでなく「類似の問題も起きないようにする」ための水平展開を行います。

FMEA・コントロールプランの更新 ・工程FMEA(PFMEA-SH-4567 Rev.3)に「砥石ドレッシング不足による外径過大」を追加。O=4→6に引き上げ、AP=H→対策済みでM
・コントロールプラン(CP-SH-4567 Rev.3)に「ドレッシング頻度:100本ごと」を管理項目として追加
水平展開 ・同一研磨設備を使用する他品番(SH-4568, SH-4569)の作業標準書にもドレッシング頻度を追記
・全研磨工程の検査基準書のAQL整合性チェックを実施。2件の不備を修正済み
教訓の共有 品質月報(2026年4月号)に本事例を掲載し、全社員に展開

D8:チームの解散と表彰

D8は形式的に見えますが、実はチームの士気に関わる大事なステップです。問題を解決したメンバーの貢献を認め、活動を振り返ることで、次のクレーム対応時のチーム結成がスムーズになります。実務では「D7の完了をもって8Dクローズ」とし、完了報告メールをチームに送信する形が多いです。

実務テクニック|「暫定回答版」と「最終回答版」の2段階提出

8D報告書を「1回で完璧に出す」のは現実的ではありません。根本原因の究明には実験や検証が必要で、数日〜数週間かかります。そこで、実務では2段階に分けて提出するのが一般的です。

提出タイミング 記入範囲 目的 客先へのメッセージ
暫定回答版
(24〜48時間以内)
D0〜D3 「火を消しました。流出を止めました」を伝える 「暫定対策を実施済みです。根本原因の調査中であり、最終回答は○月○日までに提出します」
最終回答版
(2〜4週間後)
D0〜D8 全項目 「根本原因を特定し、二度と起きないよう仕組みを変えました」を証明する 「恒久対策を実施し、効果を確認しました。再発防止策としてFMEA・コントロールプランを更新しました」
暫定回答版のクオリティで信頼が決まる
客先が「この会社は大丈夫だ」と思うか「この会社は信用できない」と思うかは、最終回答版ではなく暫定回答版で決まります。暫定回答が遅い・内容が薄い会社は、最終回答を丁寧に書いても信頼を取り戻せません。逆に、暫定回答が素早く・具体的であれば、「この会社はちゃんと動いている」と安心してもらえます。

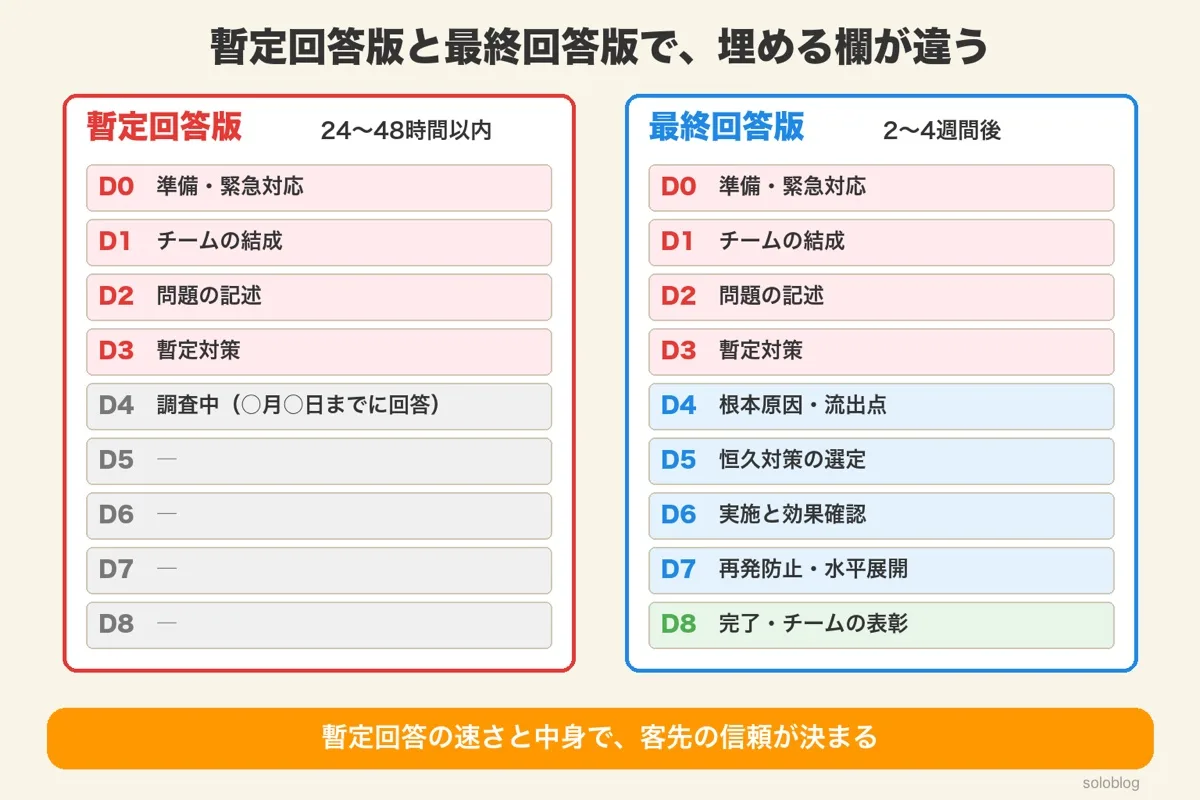

暫定回答版はD0〜D3を埋め、D4は調査中と回答期限を書く。最終回答版はD0〜D8のすべてを埋める

8Dレポートのテンプレート|項目の並びと、似た報告書との違い

客先指定の書式がないときは、次の並びで1枚(最終回答版は2〜3枚)にまとめると、客先の品証担当が読み慣れた形になります。

欄書く内容暫定回答版最終回答版
表題・管理番号8D番号、品番、客先名、発行日、改訂番号○○
D0〜D2初動、チーム、5W2Hの問題の記述○○
D3暫定対策・開始日・有効性の確認方法○○
D4発生原因・流出原因(なぜなぜ分析・特性要因図)「調査中」と期限○
D5〜D6恒久対策・担当・期限、効果確認のデータ−○
D7改訂した文書の番号、水平展開の対象−○
D8・承認欄完了日、作成者・承認者−○

呼び名が違うだけで、中身がほぼ同じ報告書もあります。違いは次のとおりです。

名前主な場面8Dとの関係
8Dレポート自動車業界の客先クレーム手順をD0〜D8に固定した書式
是正処置報告書(CAR)ISO 9001・IATF 16949 の不適合求める中身(原因の除去・効果の確認)は同じ。客先が8Dの書式を指定することが多い
QCストーリー社内の改善活動手順の考え方は近いが、客先への報告書ではなく改善の進め方
是正処置と再発防止の違い|未然防止・予防処置との関係を1枚で整理
あわせて読みたい
是正処置と再発防止の違い|未然防止・予防処置との関係を1枚で整理

是正処置と再発防止の違いを、未然防止・予防処置との関係から1枚で整理しています。

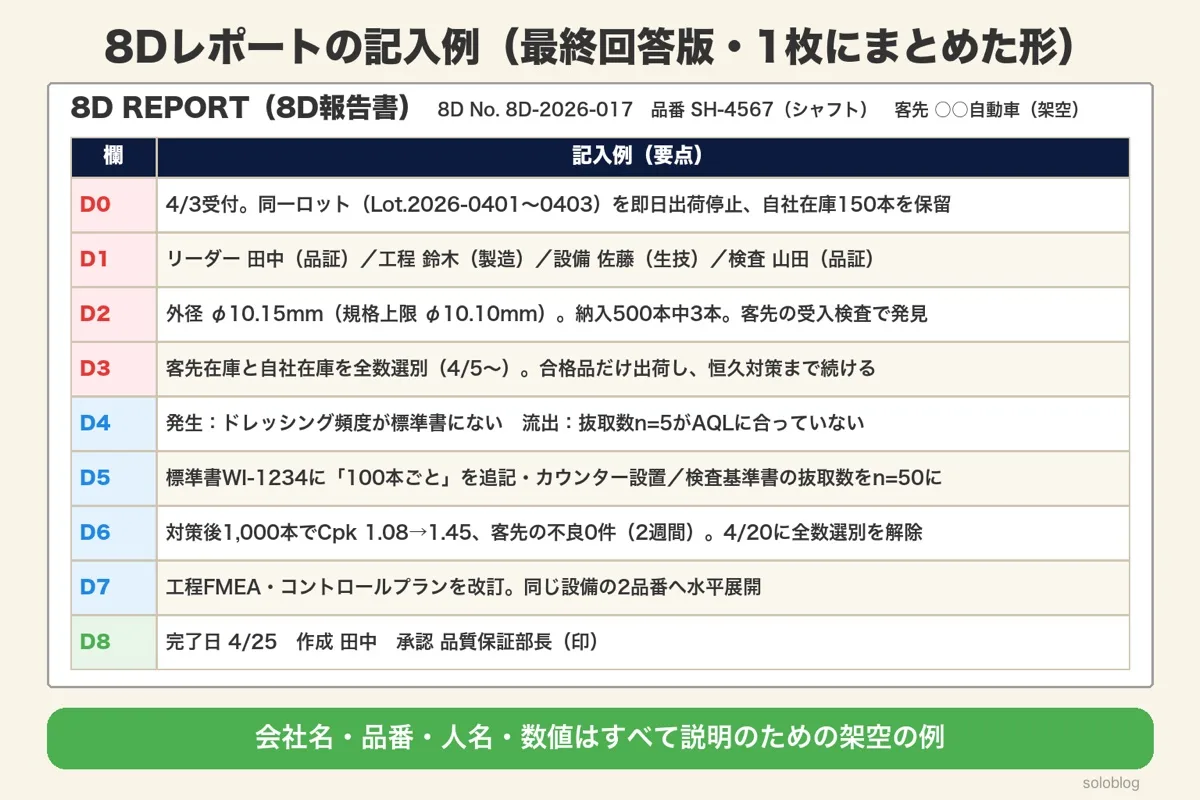

8Dレポートの記入例を1枚にまとめた表。シャフトの外径不良の例で、D0の出荷停止からD8の完了・承認までの記入の要点
8Dレポートの記入例(最終回答版を1枚にまとめた形・架空の例)

上の図は、この記事の例(シャフトの外径の不良)を最終回答版の1枚にまとめたものです。客先から書式の指定がないときは、この並びを表計算ソフトの1枚に作っておけば、そのまま使えます。暫定回答版では D4 に「調査中(○月○日までに回答)」と書き、D5〜D8 は空けておきます。

8D報告書でやりがちな失敗5選

最後に、8D報告書を書くときに初心者が陥りやすい失敗パターンを紹介します。客先から差し戻される原因で多いのが、次の5つです。

失敗①
D4の根本原因が「確認不足」「教育不足」で終わっている

客先が最も嫌う回答です。「確認不足」は原因ではなく結果です。「なぜ確認できなかったのか」を掘り下げて、仕組みの問題(標準書の不備、検査項目の漏れなど)まで到達してください。

失敗②
D5の恒久対策が「教育を実施する」だけ

教育は補助的な対策としては有効ですが、メインの恒久対策にはなりません。人に頼る対策は再発します。「仕組みで防ぐ」(ポカヨケ、設備のアラーム、標準書の改訂)を主対策にしてください。

失敗③
「発生原因」と「流出原因」を分けて書いていない

D4で原因を1つしか書いていない8Dは、差し戻されやすくなります。客先は「なぜ作ったか」と「なぜ止められなかったか」の2系統の原因分析を求めています。

失敗④
D6の効果検証がない(対策したけどデータがない)

「恒久対策を実施しました」で終わっている8Dは、「本当に効いたのか」が証明できません。Cpkの改善値、不良率の推移、管理図のBefore/Afterなど、定量データで効果を示してください。

失敗⑤
D7の水平展開がない

「この1件だけ直しました」で終わると、客先から「同じ問題が他の品番でも起きませんか?」と聞かれることが多いです。同一設備・同一工程・同一作業者で生産する他品番への水平展開を必ず記載してください。

8D報告書のよくある質問(FAQ)

Q1. 8D報告書はいつまでに出せばいいですか?

まずD0〜D3までの「暫定回答」を24〜48時間以内に。その後、原因究明と恒久対策を含む「最終回答(D0〜D8)」を2〜4週間後に提出するのが一般的です。スピードが信頼を左右します。

Q2. 「発生原因」と「流出原因」の違いは?

発生原因は「なぜ不良が作られたか」、流出原因は「なぜ検査で止められず客先に届いたか」です。8Dではこの2つを必ずセットで書きます。片方だけだと差し戻されやすくなります。

Q3. 効果確認(D6)は何で示せば説得力がありますか?

CpkやppmなどのQC指標を「対策前→対策後」で数値比較するのが最も効果的です。本記事ではCpk 1.08→1.45で示しています。

Q4. D8(チーム解散)は形式的に書くだけでいいですか?

形式的でも構いませんが、対応メンバーの貢献を明記しておくと、次回のクレーム対応時の体制づくりがスムーズになります。社内の記録としても価値があります。

8Dレポートで、ほかによく聞かれること
Q. 8Dレポートを出したら、不良を認めたことになりますか?

A. 8Dは原因と対策を報告する書類で、出しただけで責任の範囲が決まるものではありません。調べて自社の原因でないと分かったときは、D4に調査の結果と根拠を書き、客先と話し合います。費用や補償の扱いは、取引の契約(品質保証の取り決めなど)で決まります。

Q. 8Dのテンプレート(ひな形)はどこで手に入りますか?

A. 国や業界で決まった公式の様式はなく、客先が指定する書式があればそれを使います。指定がなければ、この記事の「テンプレート」の表の欄(表題・管理番号、D0〜D8、承認欄)を表計算ソフトで作れば足ります。

Q. 8Dとなぜなぜ分析・特性要因図は、どう関係しますか?

A. なぜなぜ分析と特性要因図は、D4で根本原因を探すときに使う道具です。8Dは報告の書式と手順の全体、なぜなぜ分析はその中の原因の掘り下げ方、という関係です。

Q. 「3Dレポート」と言われました。8Dと何が違いますか?

A. 会社によっては、初動のD1〜D3(チーム・問題の記述・暫定対策)だけをまとめた最初の報告を「3D」と呼ぶことがあります。呼び方と期限は客先の決まりによるので、客先の品質の手引き(サプライヤーマニュアル)で確かめてください。

まとめ

8D報告書の書き方をD0〜D8の全ステップで解説しました。最後にもう一度、要点を整理します。

ポイント 内容
8Dとは 品質問題を8つの規律(Discipline)で体系的に解決するフレームワーク。自動車業界のクレーム対応の標準
最初の24時間 出荷停止→選別手配→暫定対策→暫定回答版(D0〜D3)の提出。この速さで信頼が決まる
D4の鉄則 「発生原因」と「流出原因」の2系統で分析する。「確認不足」で止めない
D5の鉄則 恒久対策は「人に頼らない仕組み」で。教育だけでは再発する
D7の鉄則 FMEA・コントロールプラン・作業標準書の更新+他品番への水平展開を忘れない
2段階提出 暫定回答版(D0〜D3)を24〜48時間以内に。最終回答版(D0〜D8)を2〜4週間後に提出

金曜の夕方にクレームの電話を受けるのは、品質保証部にとって最も辛い瞬間です。でも8Dの手順を知っていれば、「何から手をつければいいかわからない」というパニックは起きません。まずはD0〜D3を埋める。月曜の朝に暫定回答を出す。それだけで第一関門は突破できます。
